一、稿件要求: 1、稿件内容应该是与某一计算机类具体产品紧密相关的新闻评论、购买体验、性能详析等文章。要求稿件论点中立,论述详实,能够对读者的购买起到指导作用。文章体裁不限,字数不限。 2、稿件建议采用纯文本格式(*.txt)。如果是文本文件,请注明插图位置。插图应清晰可辨,可保存为*.jpg、*.gif格式。如使用word等编辑的文本,建议不要将图片直接嵌在word文件中,而将插图另存,并注明插图位置。 3、如果用电子邮件投稿,最好压缩后发送。 4、请使用中文的标点符号。例如句号为。而不是.。 5、来稿请注明作者署名(真实姓名、笔名)、详细地址、邮编、联系电话、E-mail地址等,以便联系。 6、我们保留对稿件的增删权。 7、我们对有一稿多投、剽窃或抄袭行为者,将保留追究由此引起的法律、经济责任的权利。 二、投稿方式: 1、 请使用电子邮件方式投递稿件。 2、 编译的稿件,请注明出处并附带原文。 3、 请按稿件内容投递到相关编辑信箱 三、稿件著作权: 1、 投稿人保证其向我方所投之作品是其本人或与他人合作创作之成果,或对所投作品拥有合法的著作权,无第三人对其作品提出可成立之权利主张。 2、 投稿人保证向我方所投之稿件,尚未在任何媒体上发表。 3、 投稿人保证其作品不含有违反宪法、法律及损害社会公共利益之内容。 4、 投稿人向我方所投之作品不得同时向第三方投送,即不允许一稿多投。若投稿人有违反该款约定的行为,则我方有权不向投稿人支付报酬。但我方在收到投稿人所投作品10日内未作出采用通知的除外。 5、 投稿人授予我方享有作品专有使用权的方式包括但不限于:通过网络向公众传播、复制、摘编、表演、播放、展览、发行、摄制电影、电视、录像制品、录制录音制品、制作数字化制品、改编、翻译、注释、编辑,以及出版、许可其他媒体、网站及单位转载、摘编、播放、录制、翻译、注释、编辑、改编、摄制。 6、 投稿人委托我方声明,未经我方许可,任何网站、媒体、组织不得转载、摘编其作品。

机电安装预留预埋工程质量控制要点

来源:机电工程技术 【在线投稿】 栏目:综合新闻 时间:2021-08-16
作者:网站采编
关键词:
摘要:1.为保证预留嵌入的准确性,施工前应做好以下准备工作: 1.仔细对比风、水、电、弱电的专业图纸、建筑结构图。检查建筑结构图中已经标出的预留孔的位置。位置、标高不符的,应

1.为保证预留嵌入的准确性,施工前应做好以下准备工作:

1.仔细对比风、水、电、弱电的专业图纸、建筑结构图。检查建筑结构图中已经标出的预留孔的位置。位置、标高不符的,应及时协商工程,并在施工中予以纠正。结构图中未标明的,应按机电专业人员图纸在结构图上标明预留孔的位置、标高和尺寸。

2.施工人员必须配合土建施工,根据施工图和深化设计图进行管道、铁构件、设备基础、孔洞的预埋。在结构施工过程中,预留预埋应密切跟踪结构进度,有条件的及时穿插施工,做好隐蔽预埋检查工作,严禁离开或遗漏。 .

3.混凝土浇筑和隐蔽前,现场工程师应参照施工图进行技术审查,确定各种预埋件和预留孔的位置、尺寸和数量,预埋管线管方向应与施工图一致。图纸是一致的。检查各种预埋件和钢模板的固定程度,防止浇筑混凝土时跑偏。

4.所有金属预埋件应进行内外防锈、防腐处理,施工中防腐层损坏时应及时修补防腐层。

5.注意特殊场所或特殊职业的特殊规定,如:人防区预埋材料要求、幼儿园插座类型及标高要求等。

二、质量控制电气暗装管道要点

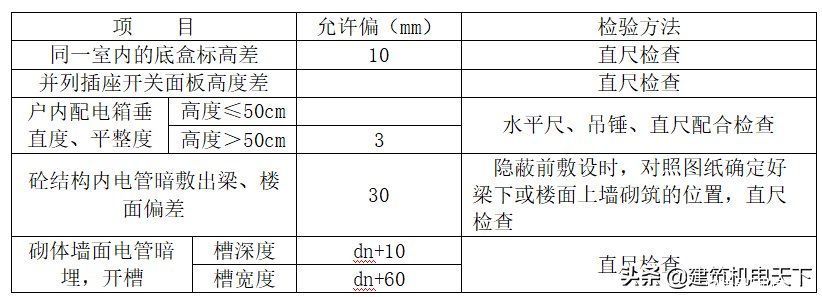

1.暗线和管道应沿最近的路线敷设,尽量少弯曲和交叉,弯曲半径不应小于管子外侧。 6倍管径,弯曲后无裂纹或明显凹痕,距表面净距不小于15mm,平行管间应留有间隙。

2.通过变形缝处有补偿装置,可自由移动;穿过建筑物和设备基础时,应加设保护管,并在隐藏记录中正确标注。

3.金属导管严禁熔焊连接。壁厚小于或等于2mm的镀锌和钢管不允许采用套管熔焊连接。壁厚大于2mm及以上的非镀锌钢管可用管夹连接或套管焊接。喷嘴锉光滑平整,接头处要牢固、严密。

4.金属导管连接必须通过跳线接地。跳线为截面积不小于4mm2的软铜线。镀锌钢管和软管可通过专用接地卡连接。

5.当箱体采用泡沫、木屑等软填料代替预埋时,其厚度应尽可能与原箱体相同,边长应略大于箱体,以便有一定的它周围的操作空间,避免太大和太厚。

6.箱、箱定位准确,固定牢固;箱体埋深大于或等于离墙2.5cm时,应加装箱体;箱体预埋时,应在外围加钢筋,以免受压变形,影响结构。

7.要求开箱、开箱一管一孔,不准开长孔;铁盒、铁盒严禁用电或气焊开孔;管子放入箱内,箱体笔直,排列整齐;使用端接件和内锁紧螺母时,应将箱壁拧紧以防松动。

8.与土木工程专业人员确认梁下或墙体在地板上的砌体位置,以便在梁和地板退出时电管不会在墙外。

9.墙体管槽深度和宽度符合要求,严禁水平开槽和手工开槽,墙体槽内用水泥砂浆填充密实,与砌体墙平整;

10.应及时堵住向上的喷嘴,防止杂物落入管内。安装立管时,应随时堵塞喷嘴。从事其他工作时,注意提醒不要损坏已铺设的管道,以免造成管道堵塞。

11。电气管道工程必须做好实测记录。

三、接地质量控制要点

1 根据根据图纸设计要求,了解接地形式及连接点,包括基础接地、防雷引下线连接、均压环连接、设备基础接地预留、门窗接地预留、幕墙接地抛接点预留、各种等电位联结和预留等。

2.人工接地装置或使用建筑物基础钢筋的接地装置,必须按设计要求在地面以上设置测试点。

3.及时抖动测量接地电阻。现场振动测量过程中,工程师和监理人员必须随时待命,监督并记录在白纸上。测试值必须满足设计要求。

4.接地焊必须为搭接焊,搭接长度应满足以下要求:

(1) 扁钢与扁钢搭接为扁钢宽度的两倍,焊缝不少于三边.

(2)圆钢与圆钢的搭接为圆钢直径的6倍,双面焊接。

(3)圆钢与扁钢搭接为圆钢直径的6倍,两侧焊接。

(4)扁钢与钢管,扁钢与角钢焊接,靠近角钢外侧,或靠近3/4钢管表面,上和下边是焊接的。

5.焊接处的焊缝应饱满并具有足够的机械强度。应无夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处涂层敲除后,做防腐处理。

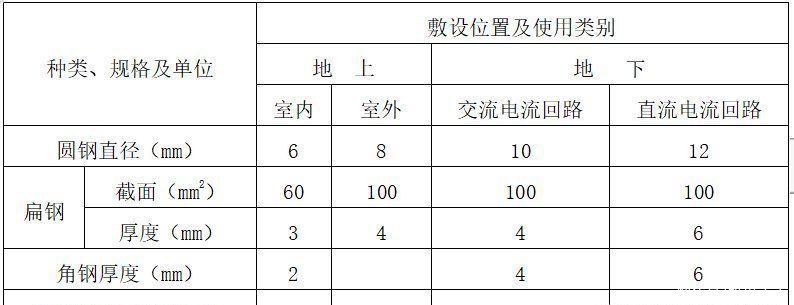

6.设计无要求时,接地装置的材质应为钢材、热镀锌,其允许的最小规格尺寸应符合下表的要求:

7.可接近裸导体或其他金属零件、元件和支线的等电位连接应可靠焊接和钎焊。焊接或机械紧固应正常。

8.等电位联结线可采用BV-4mm2塑料绝缘铜导体穿过塑料管进行暗涂层,也可采用20×4镀锌扁钢或φ8镀锌圆钢进行暗涂层。用于等电位连接的螺栓、垫圈、螺母等应热浸镀锌。等电位连接端子板的横截面不应小于等电位连接线的横截面。

文章来源:《机电工程技术》 网址: http://www.jdgcjszz.cn/zonghexinwen/2021/0816/818.html



上一篇:「中建三局」机电安装工程施工工艺标准(电气
下一篇:2021年山东单招综招选专业:山东协和学院机电一

机电工程技术投稿 | 机电工程技术编辑部| 机电工程技术版面费 | 机电工程技术论文发表 | 机电工程技术最新目录
Copyright © 2018 《机电工程技术》杂志社 版权所有
投稿电话: 投稿邮箱:
